Baionako Ingurumen Auzitegiak Gatika-Bordele tentsio handiko linearen lanak gelditzea erabaki du

Landetan egiten ari ziren obrek itsasoko ugaztunei eragiten dietela salatu zuten elkarte ekologistek, eta epaileak arrazoi eman die. Beraz, lau hilabetez geldirik egon beharko dute lanek. Hala ere, erabakiak ez die Hego Euskal Herriko lanei eragiten.
interconexion-electrica-gatika-burdeos

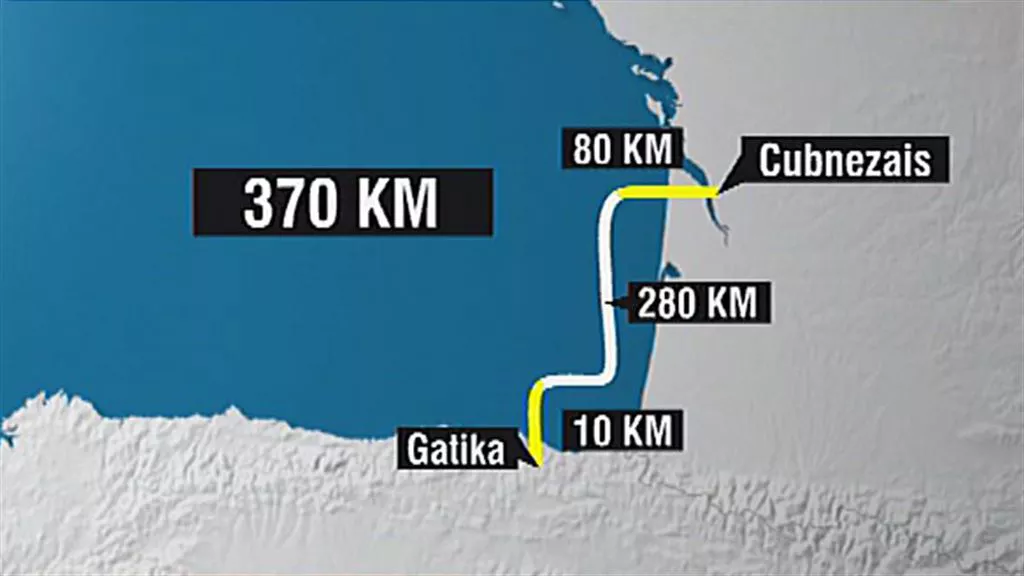

Gatika eta Cubnezais arteko interkonexioaren grafikoa. Irudia: EITB

Baionako Inguramen Auzitegiak arrazoia eman die ingurumenaren aldeko hiru mugimenduk Gatika-Bordele itsaspeko argindar kablearen egitasmoa eteteko egindako eskaerari. Horrela, Auzitegiak erabaki du Gatika eta Bordele arteko tentsio handiko linearen lanak gelditu egin behar direla.

Landetan egiten ari ziren obrek itsasoko ugaztunei eragiten dietela salatu zuten elkarte ekologistek, eta epaileak arrazoi eman die. Auzitegiak frogatutzat jo du ur azpiko lan horietan erabiltzen ari diren sonarrek izurdeak eta bestelako ugaztunak kaltetzen dituztela.

Beraz, lau hilabetez geldirik egon beharko dute lanek. Bitartean, eraikuntza enpresak hainbat hobekuntza eta ikerketa egin beharko ditu, bestela isuna jaso dezakeelako.

Hala ere, erabakiak ez die Hego Euskal Herriko lanei eragiten, baina obren bukaera data atzera dezake. Enpresak helegitea aurkezteko aukera du. Elkarte ekologistak pozik agertu dira auzitegiaren erabakiarekin.

Interkonexioaren zifrak

Espainia eta Frantzia Bizkaiko Golkotik lotzen dituen lotune hau bi estatuen arteko lehen itsaspeko interkonexio elektrikoa da, eta Frantziarekiko interkonexio-ahalmena handituko du egungo 2800 MW-etatik 5000 MW-ra.

Konexioak 400 kilometroko luzera du Gatikako azpi-estazioaren eta Cubnezaiseko azpi-estazioaren artean (Bordeletik gertu), eta gutxi gorabehera 1750 milioi euroko aurrekontua du.

Lau kablez osatua egongo da, lotune bakoitzeko bina kable, korronte zuzenean eta 2x1000 megawatteko edukierarekin. Lur-tartearen luzera 13 km-koa izango da Bizkaian eta 80 km-koa Frantzian.

Interkonexio elektriko berria 'Interes Bateratuko Proiektua' (PIC) izendatu zuten Europako Batzordeak eta Parlamentuak 2013ko urriaren 14an, energia-azpiegiturei buruzko Europako erregelamenduaren esparruan.

Albiste gehiago ekonomia

GRAFCAV8905. VITORIA (ESPAÑA), 18/06/2025.- La empresa adjudicataria del mantenimiento de los jardines de Vitoria se ha visto obligada a realizar servicios mínimos tras dos meses de huelga. En la imagen uno de sus trabajadores segando el césped del parque de la Florida de Vitoria. EFE/ADRIAN RUIZ HIERRO
18:00 - 20:00
ZUZENEAN
Duela  min.

Gasteizko lorezainak lanera itzuli dira, gutxieneko zerbitzuak betetzeko

Gasteizko lorezainak lanera itzuli dira gutxieneko zerbitzuak betetzeko. Florida parkeko belarra mozten hasi dira. Belarra mozteko bost makina eta sasiak garbitzeko beste pare bat makinarekin ia hiru hilabetez ukitu gabe egon diren lorategiak zaintzen hasteko agindua jaso dute. Ezarritako zerbitzu minimoak gehiegizkoak eta justifikazio gabeak direla salatu dute lorezainek.

Gehiago kargatu
